ربط محطة تحلية مياه البحر بالدار البيضاء بالشبكة الكهربائية

خلال حفل تشغيل المنشآت الكهربائية التي ستزود محطة تحلية المياه المستقبلية في الدار البيضاء بالطاقة، يوم الأحد 19 يوليوز 2026.

في 20/07/2026 على الساعة 12:46

أعلن المكتب الوطني للكهرباء والماء الصالح للشرب تشغيل منشآت الربط الكهربائي بقوة 400 كيلوفولت، الأحد 19 يوليوز 2026، وذلك لتأمين التغذية الطاقية لمحطة تحلية مياه البحر بمنطقة الدار البيضاء-سطات.

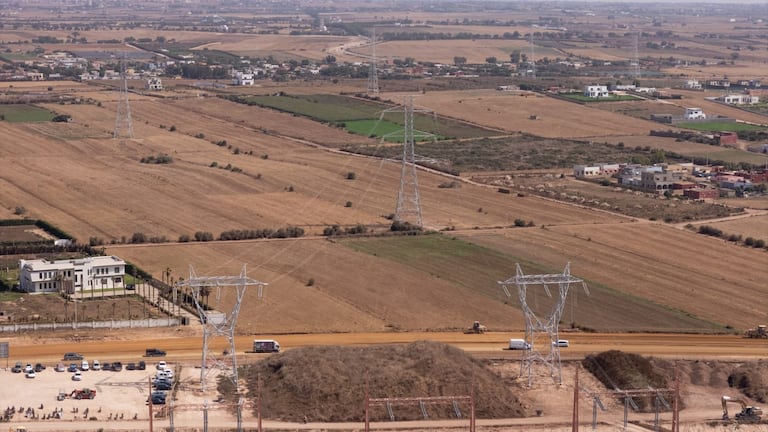

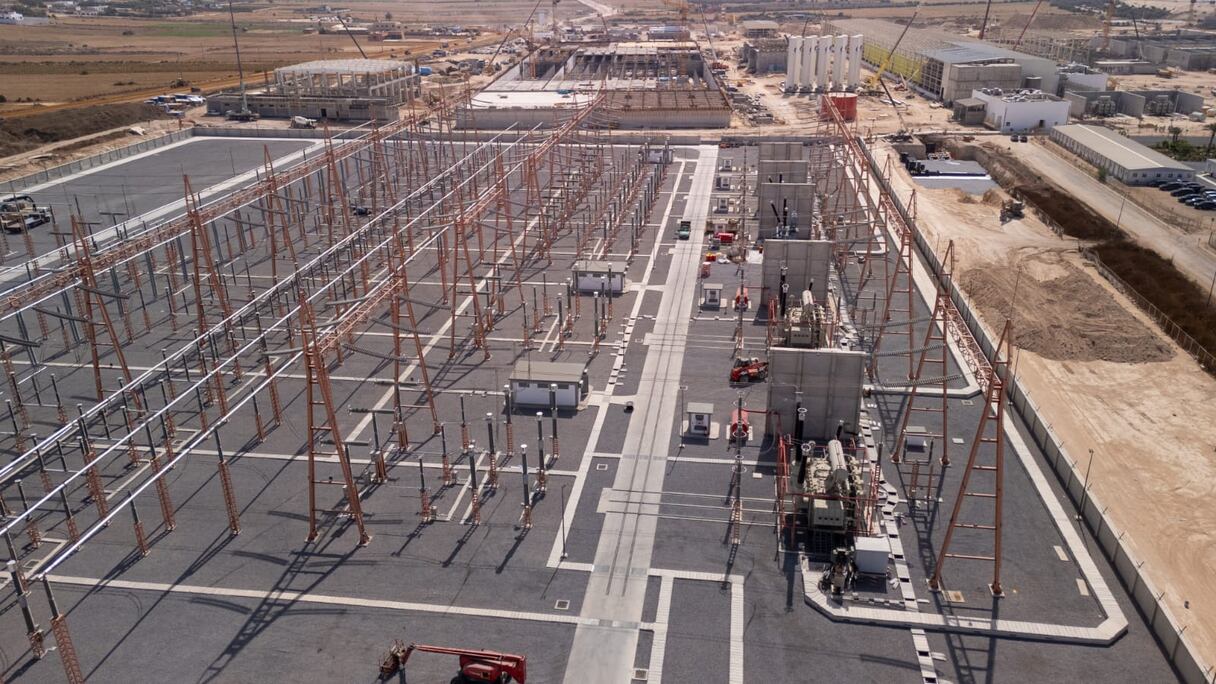

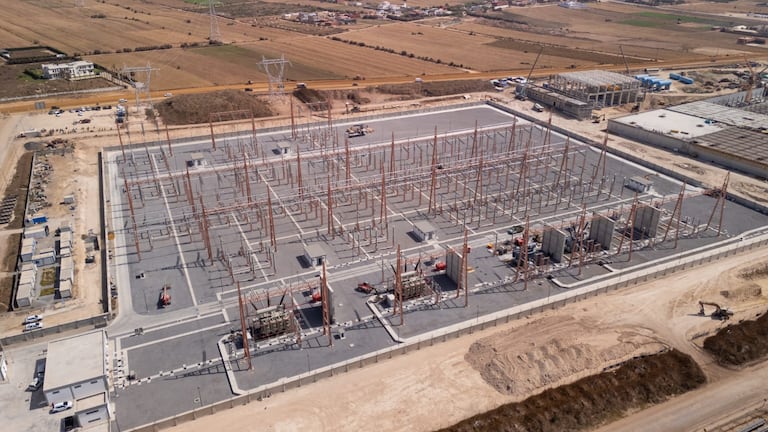

وتطلبت هذه البنيات التحتية الاستراتيجية استثمارا إجماليا تجاوز 486 مليون درهم باحتساب الرسوم. وشملت تشييد محطة تحويل كهربائية «400/جهد متوسط» بالمهارزة الساحل بقدرة تصل إلى 300 مالي فولت أمبير، إلى جانب إنجاز خط كهربائي بقوة 400 كيلوفولت مزدوج الدارة، يمتد طول كل دارة منه على مسافة 50 كيلومترا.

ويسعى هذا التجهيز الفني إلى ضمان تغذية كهربائية مستقرة ومستمرة لهذه المنشأة المائية، المرتقب أن تضطلع بدور حاسم في تأمين التزود بالماء الشروب بالجهة، ولا سيما في ظل الضغوط الناتجة عن الإجهاد المائي.

وأكد المكتب في بلاغ له أن «هذا الإنجاز الجديد يندرج ضمن مخطط تطوير شبكة نقل الطاقة الكهربائية، الموجه أساسا لتعزيز وتأمين وتحسين جودة التغذية بالكهرباء، ولا سيما بالنسبة للمشاريع الكبرى».

وكشف وزير التجهيز والماء، نزار بركة، خلال جلسة برلمانية في 13 يوليوز الجاري، أن المحطة ستدخل مرحلة الخدمة الفعلية بحلول فبراير 2027.

وكان ولي العهد الأمير مولاي الحسن قد أعطى انطلاقة أشغال هذا المشروع في يونيو 2024. وتستقر المحطة المرتقبة على مساحة 50 هكتارا، حيث تستهدف تلبية الطلب المتزايد على الماء الشروب بمنطقة الدار البيضاء الكبرى، ومدن سطات وبرشيد وبئر جديد، إضافة إلى المناطق المجاورة.

ويتطلب هذا المشروع الضخم استثمارا إجماليا قدره 6,5 مليارات درهم في إطار شراكة بين القطاعين العام والخاص، ينفذ على مرحلتين. يتيح الشطر الأول قدرة إنتاجية تصل إلى 548 ألف متر مكعب من المياه المحلاة يوميا، أي نحو 200 مليون متر مكعب سنويا. فيما يرتقب إنجاز توسعة بحلول منتصف سنة 2028 لترتفع القدرة الإجمالية إلى 822 ألف متر مكعب يوميا، بإضافة 100 مليون متر مكعب سنويا، تخصص 50 مليونا منها لأغراض الري الزراعي.

تحرير من طرف هيئة التحرير
في 20/07/2026 على الساعة 12:46
